부푼 꿈을 안고 농촌으로 내려오는 예비 귀농인들이 마주하는 첫 번째 현실적인 고민은 "어떤 작물을 어디서 키울 것인가"입니다. 기후 변화의 변동성이 극심해진 2026년 현재 노지 재배는 기후 리스크가 너무 크기 때문에, 대다수의 귀농 예정자들은 안정적인 고수익을 올릴 수 있는 시설 원예, 즉 비닐하우스 신축을 필수적인 선택지로 꼽습니다. 하지만 막상 하우스를 지으려고 동네 시공 업체나 영농조합의 문을 두드려보면 "평당 얼마다"라는 말만 무성할 뿐, 자재 규격이나 환경 제어 장치에 따라 견적이 천차만별로 달라져 혼란에 빠지기 일쑤입니다. 원자재 가격과 인건비가 가파르게 상승한 현시점에서 아무런 정보 없이 덤벼들었다가는 초기 자본을 턱없이 낭비하거나 부실시공의 덫에 걸려 시작부터 파산 위기에 직면할 수 있습니다. 다행히 국가와 각 지자체에서는 영농 정착을 돕기 위해 파격적인 조건의 정부 지원금과 저금리 정책 자금을 대폭 편성하고 있습니다. 맨땅에 헤딩하듯 하우스를 지으며 직접 겪었던 시행착오와 자금 정산 데이터들을 가감 없이 녹여내어, 하우스 형태별 정확한 시공 단가와 눈먼 돈이 되지 않게 국가 보조금을 완벽히 수령하는 실전 가이드를 3개의 소주제로 나누어 알기 쉽게 풀어드리겠습니다.

1. 하우스 형태별 평당 시공 단가와 자재 규격 분석
비닐하우스 시공을 계획할 때 가장 먼저 결정해야 하는 것은 하우스의 구조입니다. 하우스는 크게 한 동씩 따로 짓는 '단동 하우스'와 여러 동을 하나로 연결하는 '연동 하우스'로 나뉩니다. 가격이 저렴하다는 이유로 무조건 단동 하우스만 고집하거나, 첨단 시설이 좋다고 해서 무작정 연동 하우스를 계약하는 것은 효율적인 자본 배분이 아닙니다. 재배하려는 귀농 예정 작물의 특성과 내 지형의 형태에 맞추어 철저한 수익성 분석을 선행한 뒤 구조를 선택해야 합니다.
통상적으로 가장 기본 형태인 단동 하우스의 2026년 현재 시장 시공 단가는 3300제곱미터(약 1000평) 기준으로 평당 8만 원에서 12만 원 선에 형성되어 있습니다. 이는 서래 파이프의 굵기(보통 25mm~32mm)와 간격(45cm~60cm), 그리고 피복재(일반 비닐 vs 장기성 PO 필름)의 종류에 따라 결정됩니다. 제가 초기에 지었던 상추 재배용 단동 하우스는 평당 9만 원대에 맞추었지만, 만약 겨울철 보온력을 높이기 위해 다겹보온커튼이나 자동 개폐기를 추가하면 평당 15만 원까지 치솟기도 합니다. 반면 딸기 고설 재배나 토마토 스마트팜에 쓰이는 연동 하우스는 측고(하우스 어깨 높이)가 높고 내부 골조가 대형 빔으로 들어가기 때문에 평당 시공 단가가 최소 25만 원에서 고급 스마트팜 사양으로 갈 경우 40만 원을 훌쩍 넘어가기도 합니다. 시공 업체를 고를 때는 무조건 싼 가격을 제시하는 곳은 피해야 합니다. 일부 부실 업체들은 파이프의 아연 도금 두께가 얇은 저가 자재를 쓰거나 서래 간격을 넓혀 단가를 낮추는데, 이럴 경우 겨울철 폭설이나 여름철 태풍 한 번에 하우스 전체가 주저앉는 대참사가 발생하므로 리스크 관리 차원에서 반드시 국정 표준 자재 규격을 명시한 시방서를 요구하고 비교 견적을 내야 합니다.
2. 정부 지원금 및 농가 보조사업 100% 매칭법
내 생돈을 다 들여서 비닐하우스를 짓는 것은 초기 자본이 부족한 귀농인에게 엄청난 금융 부담입니다. 반드시 정부 지원금과 지자체 보조사업의 문을 두드려야 합니다. 국가 예산은 가만히 앉아 있는 사람에게 절대 찾아오지 않으며, 매년 12월에서 이듬해 2월 사이에 집중적으로 공고가 뜨는 지자체 농정 계획을 매의 눈으로 주시해야 기회를 잡을 수 있습니다.
가장 대표적인 보조 트랙은 농림축산식품부에서 주관하는 '시설원예 현대화 사업'과 각 시군 농업기술센터의 '소득작목 육성 보조사업'입니다. 이 사업들은 보통 '보조 50%, 자부담 50%' 혹은 '보조 70%, 자부담 30%'의 파격적인 조건으로 진행됩니다. 예를 들어 5천만 원짜리 비닐하우스를 지을 때 보조율 60%짜리 사업에 매칭된다면, 내 돈은 2천만 원만 들고 나머지 3천만 원은 국가가 무상으로 지원해 주는 방식입니다. 자부담금조차 부족하다면 '후계농업경영인 육성 자금'이나 '청년창업농 영농정착지원금' 대출을 연계하여 1.5% 대의 초저금리 시설 자금 융자를 이끌어내어 매칭할 수 있습니다.

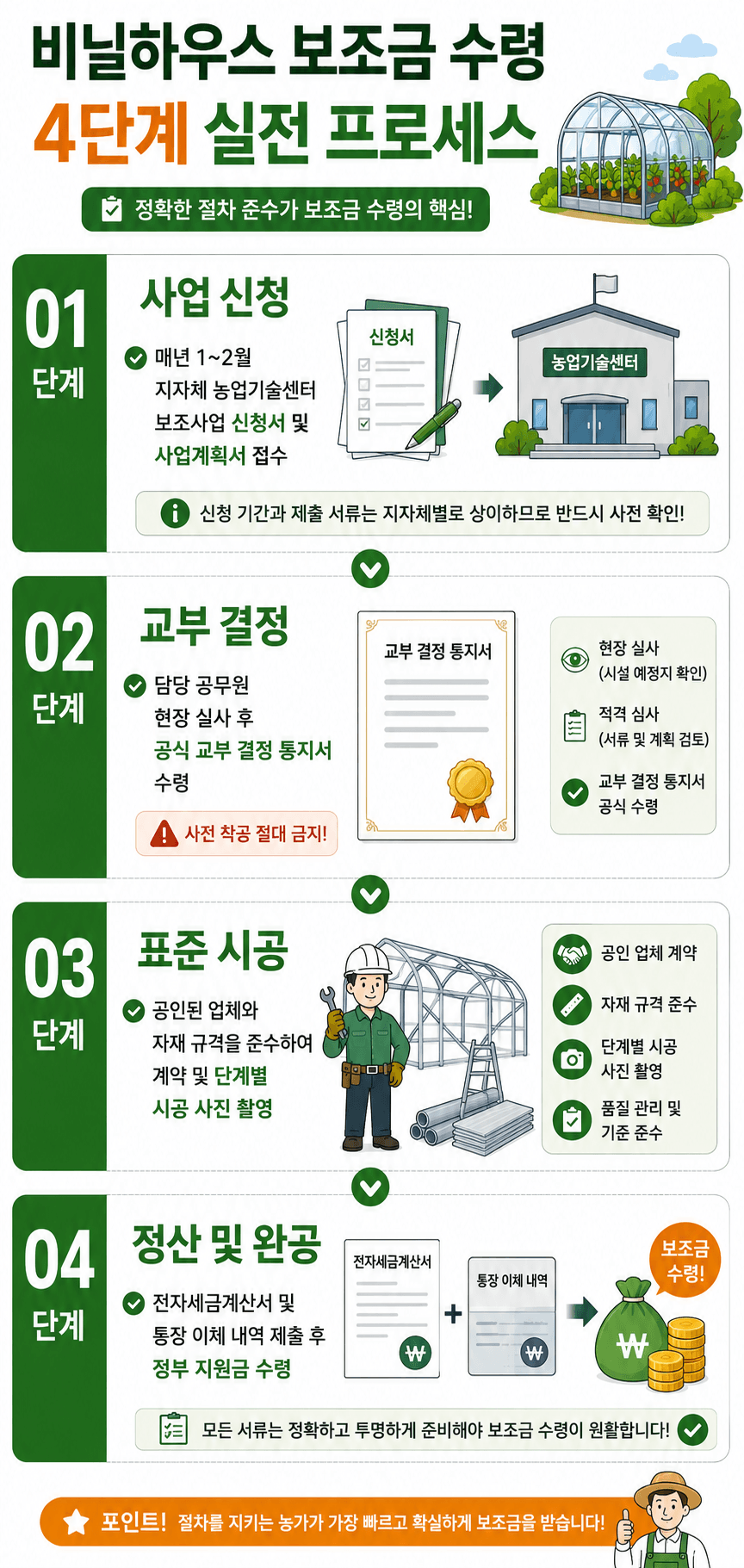

제가 시설을 증축할 당시, 무작정 시공업자 말만 믿고 가계약을 했다가 지자체 보조사업 신청 시기를 놓쳐 수천만 원의 지원금을 날릴 뻔한 아찔한 경험이 있습니다. 정부의 돈을 받으려면 반드시 사업 신청서와 사업계획서를 먼저 제출하고 지자체의 '교부 결정 통지서'가 떨어진 이후에 첫 삽을 떠야만 지원금이 정상 지급된다는 절대적인 행정 원칙을 기억하셔야 합니다.
3. 계약서 작성부터 보조금 정산까지: 부실시공을 막는 꼼꼼한 사후 관리
보조사업 대상자로 선정되어 예산을 확보했다면 이제 진짜 시공 업체와의 치열한 밀당과 사후 관리가 시작되는 단계입니다. 시설 하우스 현장에는 아직도 구두 계약이나 대충 휘갈긴 영수증으로 거래를 퉁치려는 영세 시공업자들이 많이 상주해 있습니다. 보조금을 정상적으로 수령하려면 농협 보조금 전용 카드 결제 내역이나 전자세금계산서, 조달청 등록 자재 내역서 등 완벽한 증빙 서류를 지자체에 제출해야 하므로 반드시 세무 처리가 투명한 공인 법인 시공사를 선택해야 리스크 관리가 됩니다.
시공 계약서를 작성할 때는 반드시 특약 사항을 칼같이 넣어야 합니다. "기상 이변으로 인한 공사 지연 시 지체상금 부과", "준공 후 2년간 하자보수(A/S) 보증보험증권 발행 의무화" 같은 조항을 넣지 않으면, 나중에 비닐이 찢어지거나 파이프가 휠 때 연락을 회피하는 악덕 업자들에게 대응할 방법이 없습니다. 또한 공사가 진행되는 동안 귀찮더라도 매일 아침 저녁으로 현장에 나가 파이프가 땅속으로 얼마나 깊이 박히는지(최소 40cm 이상 매립 확인), 개폐기 모터는 정품을 쓰는지 직접 눈으로 확인하고 스마트폰으로 공정별 사진을 꼼꼼히 촬영해 두어야 합니다. 이 사진들은 나중에 공무원들이 현장 검사를 나와 보조금을 최종 집행할 때 제출해야 하는 필수 증빙 자료가 됩니다. 하우스가 완공된 후에는 즉시 농업경영체 등록지에 해당 시설 하우스를 등재하고 건축물대장이나 시설물 등록을 완료해야 향후 시설 현대화 자금이나 농작물 재해보험 가입 시 불이익을 받지 않는 완벽한 사후 관리의 마침표를 찍을 수 있습니다.
결론: 철저한 데이터 비교와 적법한 절차가 성공적인 영농의 시작
결론적으로 비닐하우스 시공은 귀농의 성패를 가르는 가장 거대하고 중요한 자본 투자 중 하나입니다. 눈앞의 저렴한 평당 단가에 현혹되어 규격 미달 자재로 날림 공사를 하는 누를 범해서는 안 되며, 내가 가꾸고자 하는 귀농 예정 작물의 특성에 맞춰 최적의 하우스 골조를 선택하는 혜안이 필요합니다. 연초에 쏟아지는 지자체와 중앙정부의 정부 지원금 및 다양한 농가 보조사업의 자격 요건을 꼼꼼하게 따져보고 나에게 맞는 최적의 정책 자금 파이프라인을 매칭해야 초기 예산의 리스크 관리가 가능해집니다. 계약부터 준공까지 모든 행정 절차와 수치화된 서류들을 투명하게 준비하고 철저하게 사후 관리를 해나갈 때, 눈먼 돈이 아닌 정당한 나의 권리로서 보조금을 100% 받아낼 수 있습니다. 오늘 공유해 드린 생생한 현장의 단가 정보와 보조금 신청 실전 노하우를 바탕으로, 예산 낭비 없이 튼튼하고 스마트한 나만의 온실을 올려 성공적인 귀농 정착의 든든한 초석을 다지시기를 진심으로 응원합니다.
